Estrategias para acelerar los plazos de tu remodelación

Estrategias para acelerar los plazos de tu remodelación

Después de diez años coordinando obras en pisos, chalets y locales, hay una conversación que se repite cada lunes por la mañana con clientes nuevos: «Ana, ¿por qué mi vecino tardó cuatro meses y a mí me habéis dicho ocho semanas?». La respuesta no está donde ellos creen.

Casi nadie pierde días porque el albañil trabaje despacio. Se pierden porque el sábado antes de empezar todavía no se había elegido el modelo de sanitario, porque la encimera tenía siete semanas de plazo de fabricación y nadie la pidió en su momento, o porque tres gremios coincidieron el mismo martes en un baño de cuatro metros cuadrados sin poder tocarse entre ellos. Reducir el tiempo de tu reforma pasa por anticipar esos cuellos de botella antes de que aparezcan.

Este artículo va contra la intuición del propietario medio. Lo que alarga una obra rara vez es lo que uno espera, y lo que de verdad acorta plazos son decisiones que se toman antes de que llegue el primer operario.

El error de creer que el problema es el ritmo de trabajo

Cuando una obra se retrasa, el propietario mira al operario. Es normal, es lo que tiene delante. Pero en el análisis que hacemos internamente de los últimos cuarenta y tantos proyectos cerrados en el estudio, la mano de obra en sí solo justifica alrededor del 12% de los desfases. El resto viene de decisiones, materiales y coordinación.

Un alicatador que va rápido en un baño mal planteado no acorta nada. Colocará antes las piezas, sí, pero si el electricista aún no ha rematado la caja del punto de luz, habrá que picar después. Y picar después significa una semana perdida entre pequeñas correcciones, silicona nueva y aviso al pintor.

Total, que buscar culpables entre los oficios suele ser injusto y, sobre todo, no cambia nada. El foco tiene que ir a otro sitio.

Empezar la obra sin haber tomado las decisiones finales

Este es, con diferencia, el error que más días cuesta. Los clientes firman el presupuesto y quieren empezar ya, con la sensación de que «los detalles los vamos viendo». Spoiler: los primeros quince días de esa aventura suelen ser tan caóticos que casi retiran el proyecto.

Antes de que el primer operario entre, deberían estar decididos: modelo exacto de sanitarios, grifería, tipo y formato de pavimento, encimera de cocina, puertas interiores, color de pintura y ubicación de cada punto de luz y de agua. Suena obvio, pero solo entre un 30% y un 40% de los propietarios llegan a esa reunión con todo cerrado.

¿Qué pasa cuando no lo está? Que el fontanero llega, pregunta dónde va la ducha, y la respuesta es «es que estamos entre dos modelos». Ese «estamos entre dos» cuesta, en promedio, entre tres y cinco días de parón real por cada indecisión. Y en una obra media hay cuatro o cinco indecisiones así.

Ignorar los plazos de entrega de sanitarios, encimeras y carpintería

Los materiales con mayor riesgo de retraso son encimeras a medida, carpintería interior, ventanas de PVC y sanitarios de diseño o importación. Sus plazos de fabricación oscilan entre tres y diez semanas, y ninguno se puede acortar. Pedirlos tarde es la causa más silenciosa de obras estancadas semanas enteras.

Los plazos habituales en 2024 y lo que llevamos de 2025 son estos: encimeras de piedra natural o compacto entre tres y siete semanas desde que se toma la medida definitiva; carpintería interior a medida entre cuatro y ocho semanas; sanitarios de gama media con stock inmediato, pero los de diseño o importación pueden irse a diez semanas; ventanas de PVC entre cinco y ocho semanas.

Y aquí está el detalle que casi nadie ve: la encimera no se puede pedir hasta que los muebles bajos están colocados y medidos. Los muebles bajos no se pueden colocar hasta que el alicatado esté hecho. El alicatado no se puede hacer hasta que la instalación de agua y luz esté rematada. Es una cadena, no un menú a la carta.

Contratar gremios sueltos en lugar de una coordinación única

El propietario que contrata por su cuenta al electricista, al fontanero, al alicatador y al pintor cree que ahorra. En el papel del presupuesto quizá sí, un 8-10% menos. En la realidad del calendario, ese ahorro se lo come una obra que dura dos meses más.

¿Por qué? Porque cada oficio va a lo suyo. El electricista tiene otras tres obras esa semana, no espera a nadie. Si el fontanero no está listo cuando él necesita entrar, pasa a la siguiente casa y vuelve cuando puede. Cuando puede suele ser diez días después. Multiplica esa dinámica por cinco gremios y ya tienes dos meses perdidos sin que nadie haya hecho nada mal técnicamente.

Cuando trabajamos como proyectos llave en mano con presupuesto en 24h, el que decide cuándo entra cada oficio es una sola persona con visión de conjunto. Y esa persona ya sabe que el martes 14 tiene que estar el fontanero terminando para que el jueves 16 entre el alicatador. Los operarios no tienen que averiguar nada por sí mismos.

Coordinación entre gremios y responsable de obra revisando planos en vivienda en reforma

No planificar el solapamiento de oficios en el cronograma

Un mito muy extendido dice que los oficios se estorban entre sí y hay que hacerlos por bloques. Falso al menos en el 70% de los casos. En una vivienda de tres dormitorios y dos baños se puede estar pintando un dormitorio mientras se azuleja un baño y se hace la instalación eléctrica del salón. Simultáneamente.

El solapamiento bien planificado puede reducir la duración total entre un 25% y un 40%. Lo que ocurre es que exige saber qué combinaciones son posibles y cuáles no. Pintar y lijar suelos, por ejemplo, no se llevan bien porque el polvo del lijado se pega a la pintura fresca. Fontanería y albañilería en el mismo baño estrecho tampoco, pero fontanería en un baño y albañilería en el otro, sí.

Mira, lo que pasa es que un cronograma útil no es un Excel con fechas de inicio y fin de cada oficio. Es un mapa por días con qué operario está en qué habitación y con quién puede coincidir sin bloquearse. Eso no se improvisa el día antes.

Confundir cambios sobre la marcha con flexibilidad

«Es que ahora que lo veo prefiero mover el enchufe medio metro». Esta frase, pronunciada cuando el tabique de pladur ya está montado, la pintura dada y el rodapié colocado, cuesta entre uno y tres días de trabajo real. No horas: días.

Los cambios sobre la marcha no son flexibilidad, son improvisación. Y en obra, la improvisación siempre paga un peaje en tiempo. Nuestra recomendación honesta después de haberla incumplido nosotros mismos alguna vez: cerrar cambios solo hasta el momento en que empieza la fase que los afecta. Después, no.

Subestimar los tiempos muertos: secado, ventilación y trámites

Hay días de la obra en los que no hay nadie trabajando. Y eso no significa que la obra esté parada, significa que está haciendo lo que tiene que hacer: secarse, curar, ventilar o esperar un papel.

Una regata cerrada con mortero necesita mínimo 48 horas antes de alicatar encima. Un mortero autonivelante en un suelo puede pedir entre 5 y 7 días de secado dependiendo del grosor y la humedad ambiente antes de recibir la baldosa. Una pintura plástica bien aplicada necesita 24 horas entre manos, no las cuatro horas del bote. Un boletín eléctrico nuevo puede tardar entre 15 y 30 días en tramitarse según la comunidad autónoma.

El propietario ve la casa vacía el jueves y llama alarmado. Esos días de calma son, muchas veces, los que hacen que la obra dure lo que dura y no lo que duraría «si se pudiera correr». Y no, no se puede correr. Un suelo alicatado sobre mortero verde se levanta en tres meses.

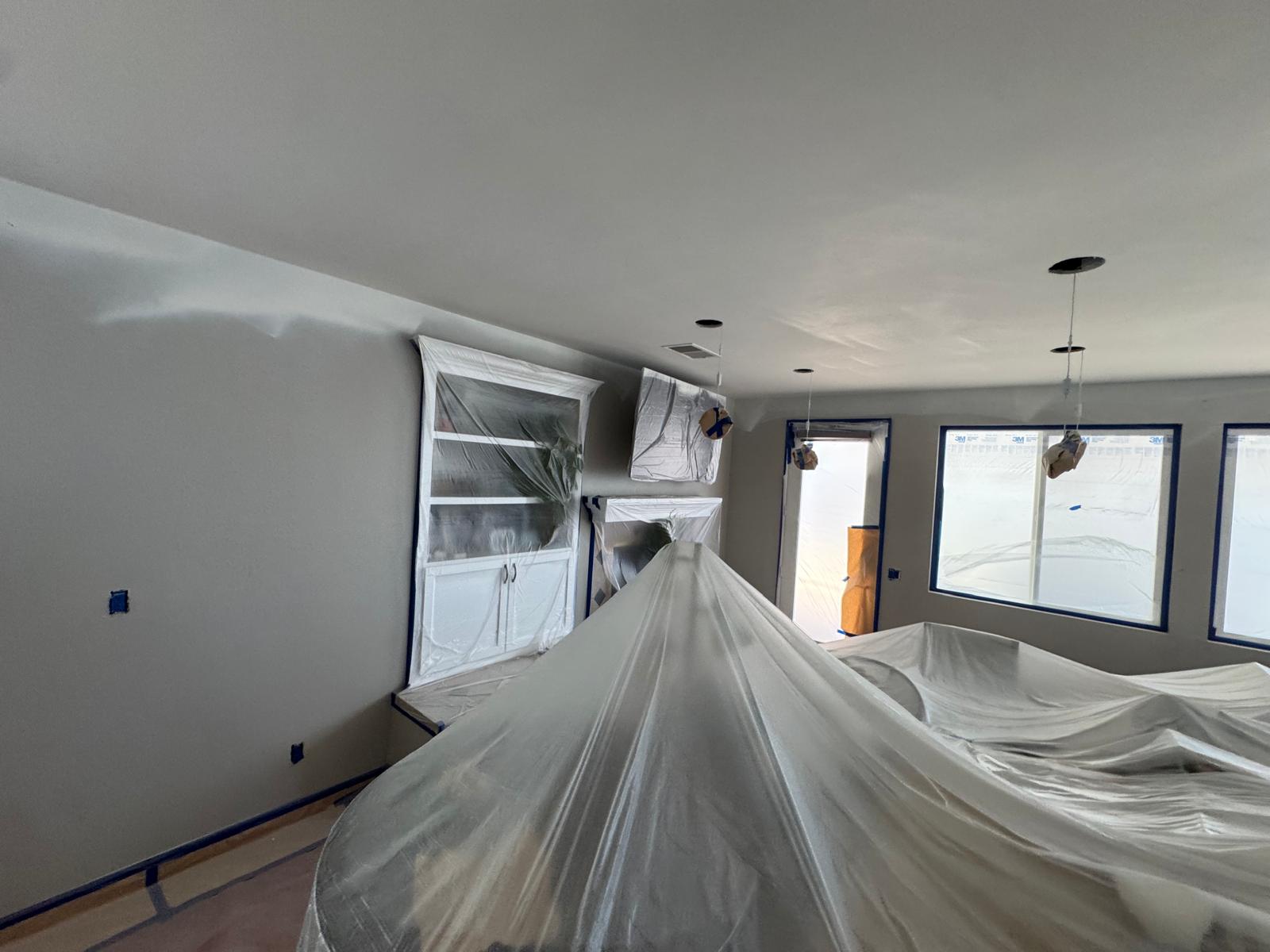

Habitación en obra en fase de secado tras pintura y trabajos previos

El camino correcto: cómo debería estar planificada la obra antes del primer martillazo

Después de todo lo anterior, la pregunta razonable es: entonces, ¿qué habría que hacer bien? Aquí va nuestro proceso, el mismo que aplicamos en cada proyecto llave en mano y que reduce el plazo total entre un 20% y un 35% frente a la obra improvisada.

Primero, tres o cuatro semanas de fase previa sin tocar la vivienda. Se levantan planos, se cierran distribuciones, se eligen materiales físicos (no fotos de Pinterest, muestras reales que se puedan tocar) y se firman todos los acabados. En esta fase también se piden los materiales de plazo largo: encimera, carpintería a medida, sanitarios de importación, ventanas si hay que cambiarlas.

Segundo, un cronograma diario, no semanal. Cada día tiene nombre y apellido de qué operario entra, qué habitación toca, qué necesita encontrarse hecho al llegar y qué tiene que dejar hecho al irse. Ese documento se comparte con el cliente al inicio para que sepa qué esperar cada jornada y no llame preguntando dónde está todo el mundo un martes por la tarde.

Tercero, un solo interlocutor. Una persona que responde por todos los oficios y ante la que responden todos los oficios. El cliente no habla con el fontanero, no habla con el electricista, no habla con el proveedor de la encimera. Habla con una única figura que tiene la foto completa del proyecto en la cabeza.

Cuarto, decisiones inamovibles a partir de la fecha X. En el contrato figura cuándo se congela cada capítulo. A partir de esa fecha, cambio implica sobrecoste y ampliación de plazo por escrito. No es rigidez, es proteger el calendario que el propio cliente ha aprobado.

Y quinto, algo que rara vez se menciona: elegir bien los materiales también acorta plazos. Un pavimento de formato estándar se coloca casi al doble de velocidad que un formato XXL o un espigado. Una grifería empotrada bien elegida se instala en una hora; una mal elegida, con adaptadores raros, en cuatro. Hay claves para ajustar el coste sin perder calidad que también repercuten directamente en cuántos días vive tu familia con maletas en casa de tus padres.

Lo que no te van a decir en el presupuesto

Un presupuesto barato con plazo optimista suele significar una de dos cosas: o quien lo firma no ha pensado seriamente en el cronograma, o piensa cobrar los retrasos en forma de imprevistos. Un presupuesto realista incluye ese margen del 10-15% en tiempos por lo que llamamos «fricción de obra»: el día que no viene el material, la humedad inesperada detrás del alicatado, el trámite que se atasca.

Un proyecto de 90 metros cuadrados bien coordinado se hace en 8-10 semanas. Uno mal coordinado, en 16-20. La diferencia no la marcan los operarios: la marcan las decisiones tomadas antes de romper el primer tabique.

Preguntas frecuentes sobre plazos de una reforma

¿Cuánto tiempo dura una reforma integral estándar?

Entre dos y cuatro meses según el tamaño y el estado del inmueble. Un piso de 90 metros cuadrados bien coordinado se cierra en 8-10 semanas; el mismo piso mal coordinado se va a 16-20. El factor decisivo no es la superficie sino la planificación previa a empezar.

¿Cuáles son las etapas de una reforma y cuánto dura cada una?

Las fases orientativas para una vivienda estándar son: demolición entre 1 y 2 semanas, instalaciones (agua, luz, saneamiento) entre 2 y 3 semanas, alicatado y solado entre 2 y 4 semanas, y acabados (pintura, carpintería, montaje) entre 2 y 3 semanas. Todo esto sin contar la fase previa de planificación y pedidos de materiales, que añade tres o cuatro semanas más.

¿Qué factores retrasan más una reforma?

En nuestra experiencia el ranking real es: primero, decisiones sin cerrar antes de empezar; segundo, plazos de entrega de materiales pedidos tarde; tercero, contratación de gremios sueltos sin coordinación única; y cuarto, cambios sobre la marcha una vez avanzada la obra. La velocidad del oficio ocupa el último puesto con diferencia.
